測斜儀觀測中碰到的有關問題如何解決

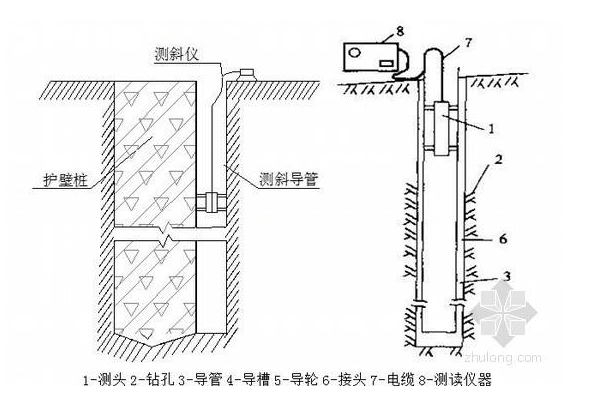

測斜管埋設

前面我們對測斜管的埋設做了詳細的要求,但是中間會發生各種問題,測斜管埋設過程中,要用連接管連接上下節測斜管,連接時預留一定的沉降段并用螺絲固定。連接段與測斜管接縫位置要用膠帶或土工布等包裹以防鉆孔泥漿及雜物從接縫位置進入管內,如此逐段接長,直至測斜管底部到達孔底。如鉆孔內有水,在安裝過程中應向測斜管內注水,以免測斜儀從孔內浮起。測斜管安裝完成后進行回填封孔,測斜管與鉆孔壁之間空隙封孔材料一般宜回填細砂、水泥漿或膨潤土等,回填過程中應邊回填材料邊搖動測斜管以充填密實。
測斜管安裝完成后可以向管內先回填少許細砂,目的是將測斜管底部尖頭部分填住,當探頭插入測斜管時,防止探頭降到套管的底部,起到緩沖作用,以免損傷探頭。
測斜儀掉在孔中拔不出來
在往管中下放測斜儀的過程中,應慢慢放人孔中,下放速度太快的話,測斜儀探頭會以較快的速度往下沖擊,可能會將測斜管底口沖破,從而卡住測斜儀導輪。測斜儀如果卡在管中拔不出來,可能的原因是卡在管與管的接口位置或者卡在測斜管的底口位置,此時不能猛用力往上拔動,以免拉斷導線與傳感器之間的連接線,可以試著用較細的鋼筋多次試驗一邊往下搗動導輪,一邊往上拔動,直到拔出為止,或者用其他更好的辦法。
下雨天用測斜儀器觀測
下雨天用測斜儀器觀測要注意保護讀數儀,若讀數儀上派到水珠,可能會使線路短路,從而燒毀儀器,因此操作時可以覆蓋一層透明塑料膜并用干凈、干燥的手來操作儀器,對于開挖深度比較大或者周邊環境比較復雜的基坑工程,可以備用一臺讀數儀,以供緊急情況出現時備用。
測斜儀數據處理過程

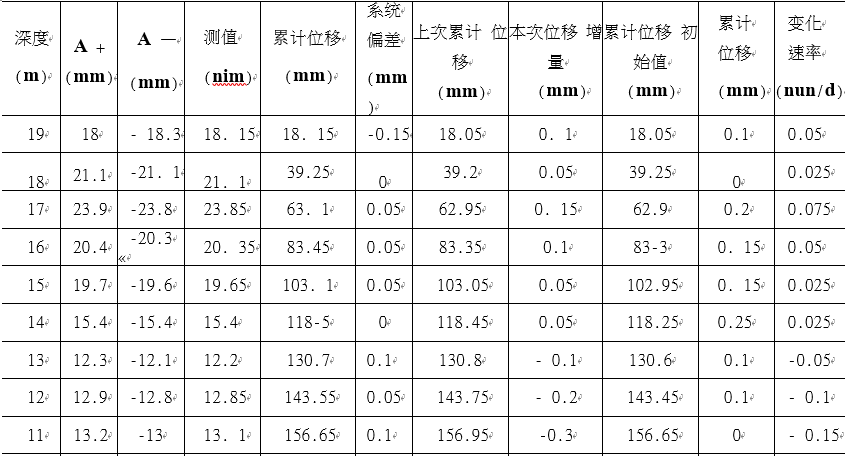

上表給出了某基坑測斜管測試數據及處理過程,從表中可以看出:第一列“深度(m)”數據表示在測斜管全長范圍內的測點的深度值;第二列“A+(mm)”和第三列“A-(mm)”數據表示測斜儀正測和反測所得到的數據,前后兩次測盤時的各測點應在同一深度位置上;第四列“測值(mm)”表示“A+(mm)”和“A-(mm)”兩列數據絕對值之和的一半;第五列“累計位移(mm)”為第四列測值逐點數據進行疊加得到,比如39.25=18.15+21.1,63.1=18.15+21.1+23.85,以此類推;第六列“系統偏差(mm)”,其值為“A+(mm)”和“A-(mm)”兩列數據絕對值之差的一半,兩次測量同一測點的讀數絕對值偏差一般應小于10%,且符號相反,在管長范圍內各測點系統誤差應該相等或比較接近,否則應重測本組數據;第七列為“上次累計位移(mm)”;第八列為“本次位移增量(mm)”;第九列為“累計位移初始值(mm)”;第十列為“累計位移(mm)”;第十一列為“變化速率(mm/d)”,等于“本次位移增M(mm)”除以本次測量和上次測量之間的間隔天數。
另外,從表3.1中可以看出,正測數據“A+(mm)”為正值,而反測數據“A-(mm)”為負值,在現場操作時,正測時一般將測斜儀上下導輪的低輪對準基坑內方向,其測得的結果為正值;反測時則與之相反,將測斜儀上下導輪的高輪對準基坑內方向,其測得的結果為負值;之后每次測M都要按照與初始測M相同的順序進行觀測,以確保“A+(mm)”為正值,“A-(mm)”為負值。
版權保護: 本文由 沉降之家 原創,轉載請保留鏈接: http://www.sugar-ind.com/bianxing/165.html
- 上一篇:基坑變形監測現場巡視檢查內容有哪些
- 下一篇:地下水位監測如何進行
相關文章
- 2018-10-29·鉆孔測斜儀使用方法及測斜管安裝等
- 2018-06-13·測斜儀工作原理及測斜管埋設要求
- 2018-10-19·測斜儀的基本工作原理
