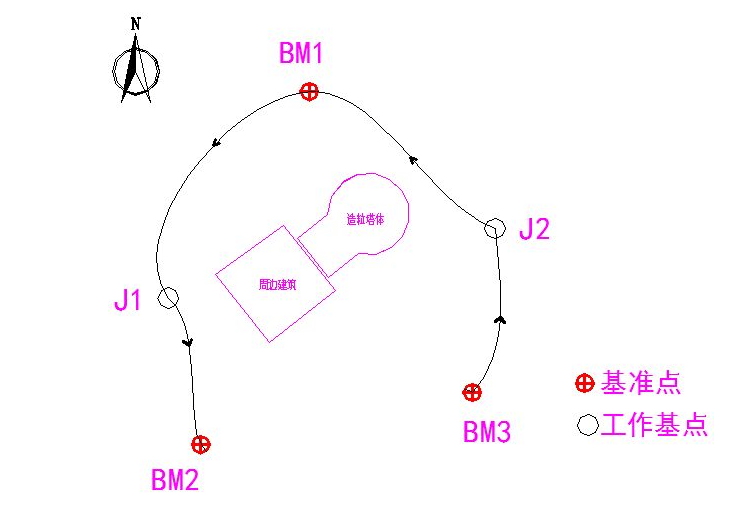

基坑變形監測基點及工作基點布設
(1)建立基坑變形監測平面控制網,基本上為小型、專用、高精度變形控制網,這是與測量控制網的區別。
(2)變形控制網由三種點(基準點、工作基點、變形監測點)、兩種等級(首級、次級)組成。
(3)基準點埋設

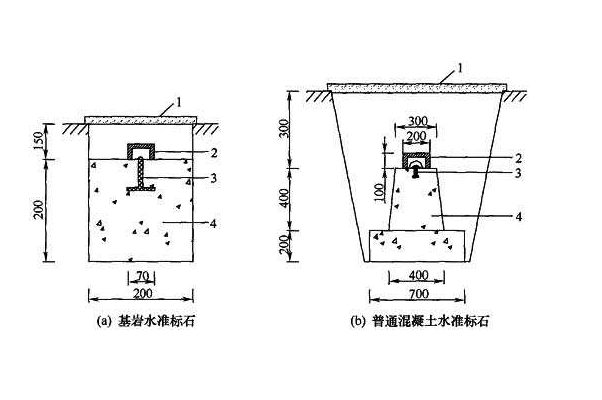

1)基準點布設原則:基準點是沉降觀測起始數據的基本控制點,應埋設于車輛、行人少,通視且便于保存、便于觀測之處。基準點采用雙金屬管套標,構成直伸或等邊三角形狀,埋深約1.5m。基準點應避開規劃道路和地下管線等用地范圍,距待測建筑群150m左右,點間距約30m,具體位置應根據實地條件確定。在中心標志點頂部磨成球面形,中鑲嵌直徑1mm銅芯,銅芯面上有“+”宇對中標志,露出混凝土面約1?2cm(此類基準點可作為水準基點,也可作為導線基點,埋設方法如圖所示)。待其穩定后根據國家城市水準點,測設一、二等附合水準路線,從而測得高程,組成該工程沉降觀測的基準點。每隔一定的時間須對基準點進行復測。
2)基準網為獨立、高精度控制網,基準點數目不應少于3個。
3)基準點也可以選擇國家控制網,還可以在建筑物上安裝基準點,建筑物上布設的基準點采用鉆具成孔方式進行埋設,埋設步驟如下:
①使用電動鉆具在選定建筑物部位鉆直徑65mm、深度約122cm的孔洞;
②清除孔洞內渣質,注人適量淸水;
③向孔洞內注人適量攪拌均勻的錨固劑;
④放入觀測點標志;
⑤使用錨固劑回填標志與孔洞之間的空隙;
⑥養護15d以上。
4)基準點選擇完成后,需至少經過3次復測,確認髙程基準點處于穩定狀態時,方可使用。基準網按《工程測量規范》GB50026—2007二等垂直位移監測網技術要求施測,主要技術指標為往返較差及環線閉合差應在士0.3√n mm(/I為測站數)以內,每站高差中誤差在±0.15mm之內。
5)基準點如在北方地區埋設時,應埋設于凍土層以下位置。在我們實際操作過程中經常發現一個問題,就是所有監測點全部在上升,這在冬季進行監測時常有發生,尤其是下雪后的融雪過程中經常有這種事件發生。這樣就必須檢査基準點的穩定性。
(4)基準點的保護
基準點是監測工作必不可少的測量標志,只有長期保存,才能保證沉降觀測數據的連續性和正確性。因此,除在選點時格外注意其地點的合理性之外,尚需加以認真保護。
(5)工作基點布置原則
工作基準點布設于便于觀測監測點的相對穩定且易于保存的區域,另外,工作基點布設時需考慮方便引測高程基準點。可根據工程實際需要,在場地附近距離基坑2?4倍開挖深度以外布設3個工作基準點。
工作基點及測點埋設方法:
工作基點采用人工開挖或鉆具成孔的方式進行埋設。地面工作基點埋設步驟如下:①土質地表使用洛陽鏟,硬質地表使用直徑80mm的工程鉆具,開挖直徑約80mm,深度大于3m孔洞;②夯實孔洞底部;③清除渣土,向孔洞內部注人適撤清水養護;④灌注強度等級不低于C20的混凝土,并使用振動機具使之灌注密實,混凝上頂面距地表距離保持在5cm左右;⑤在孔中心置人長度不小于300cm的鋼筋標志,餺出混凝土面約1?2cm;⑥上部加裝鋼制保護蓋;⑦養護I5d以上。地表工作基點埋設形式如圖所示。
現場水平位移監測控制點時,現場監測工作基點采用強制對中的水泥觀測墩,頂面長寬各0.4m,地下部分埋深大于1.2m,地面部分高1.2m,如下圖所示。

版權保護: 本文由 沉降之家 原創,轉載請保留鏈接: http://www.sugar-ind.com/guancedian/136.html
- 上一篇:沉降觀測點上升的原因及解決措施
- 下一篇:沉降觀測點作用是什么
相關文章
- 2019-01-14·沉降觀測基準點為什么選擇三個以上
- 2018-12-01·建筑物沉降觀測點布設需要考慮什么因素
- 2018-10-03·位移基準點布設與測量的一般規定
- 2018-09-28·基準點布設與測量一般規定
- 2018-07-29·告訴你一個做建筑物沉降觀測基準點的秘訣
